1、适用范围* e( \+ b" }. ~' N. d6 O# d" J
' q4 s- v) {2 N* f* E9 l+ o
7 B c9 U3 k$ a) c! P+ c) y适用于建筑结构工程的基础筏板钢筋施工。
( {7 S8 i7 W% L x$ {" E& X- v! K. p5 u$ |5 s! c
2、工艺特点7 w/ X" c- t" U- w. \* b
/ z. p' Z" K- P& @% J明确筏板基础钢筋的施工工艺流程;对筏板及基础梁钢筋排布进行指导;对筏板马凳筋布设及形式进行示意。
+ @. z, X3 j9 z9 o
& p9 x: g$ w; h6 Z& o3、施工准备
& r5 i/ C) y! _7 b8 E' @4 j) E3 x
3.1 技术准备- k6 X" y. j. e0 p. q" v3 T L3 R7 B
, f9 C; C' Y. n: |
(1)熟悉图纸、钢筋下料完成。
, M. ?; G4 }+ {, p5 A/ R" H7 {/ S1 _' B7 I3 d: i ]' o
(2)在垫层上画出钢筋位置线。. k- y$ L6 v5 N# }' b- e9 H# `
' |4 }' B4 k' {; }$ T3 U
(3)做好技术交底。7 t* x* X5 @( r' m
* p; r' W: {" W" v( t1 }
3.2 材料要求
1 w) o3 O4 N0 P9 u% [# u+ T! { ~3 |3 m L! N+ Q
(1)工程所有钢筋种类、规格必须符合设计要求,检查钢筋的出厂合格证,按规定进行复试,且经检验合格后方能使用。钢筋无锈蚀和污染,成型钢筋经现场检验合格。2 a* |/ n6 O1 B3 ^0 \, n7 l" E. q
/ T( ]3 ^6 q% |, G1 J- m(2)钢筋半成品符合设计规范要求。7 j; z/ C$ ~/ Q3 c _
" [+ J0 K- Z$ U# `- O! s
(3)钢筋绑扎用的镀锌钢丝可采用 20~22 号钢丝,其中 22 号钢丝只用于 绑扎直径 12mm 以下的钢筋。7 L' Z1 F9 N/ h" y0 q: R5 i
" x* G1 o! f: T% b9 e, c' d3.3 主要机具& v8 n1 q, g: G. l
4 t& V5 g/ ^2 E- s* V
钢筋切断机、弯曲机、调直机、钢筋钩子、石笔、墨斗、尺子等。1 t/ H. \4 T k8 J% C# ]6 `8 X, @, W
; y2 Z7 T5 ]- H. j! {3.4 作业条件
) G2 e. X: H$ {4 N' `! e
* {4 {9 m1 D- }1 {% Z(1)基础垫层或防水保护层施工完成,并符合设计要求。垫层或防水保护层上墙、柱、基础梁、集水坑和筏板钢筋位置线已经弹好。
2 ^- c& b' T7 c$ V7 [/ N/ b r$ k. M% { @3 t/ _
(2)钢筋应按现场平面布置图中指定位置堆放,钢筋外表面如有铁锈时,应在绑扎前 清楚干净,锈蚀严重的钢筋不得使用。
2 C& |0 p E& J3 t7 f( d% w, ?3 S; }- ^
(3)绑扎钢筋地点已清理干净。
* B, N# o1 p" |( o1 l1 s
$ f! L# @6 i) n$ v0 l4、工艺流程
+ G: e) S6 o$ j) X( r
8 w( F* O5 ]! ^- Q& h- F4 u& {4.1 平板式筏板(暗梁)基础基础筏板钢筋施工$ s9 i1 s6 O3 d8 z' ^3 A) _

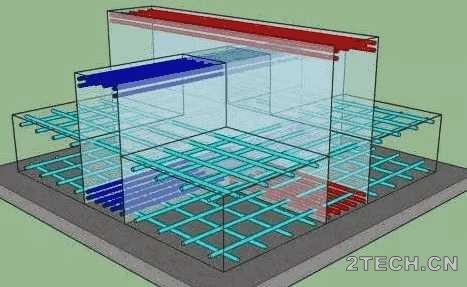

6 {5 @/ p1 A0 Y0 u; |7 ~8 m4.1.1 平板式筏板(暗梁)基础钢筋模型图,如图 9-1 所示。
; u5 V9 d$ ^' N; ? ^" a) l0 ]6 b! Q6 K5 Z4 q9 X4 h7 |
- f" G+ P* x4 a1 M% W, x" d2 }7 w2 ^8 `( K+ G0 u5 M" M& |

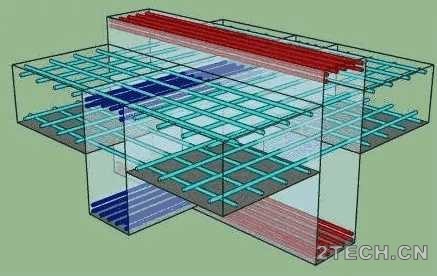

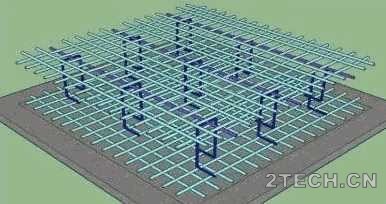

平板式筏板(暗梁)钢筋布置模型图
$ F0 C1 k) w: |2 L7 J0 ?* g- @* D1 N# ?5 q
4.1.2 钢筋施工工艺流程7 L1 Q6 W* h5 C6 M: N- V# F2 F0 D
2 ~* ^4 B2 ?" ]3 k7 L/ r: c垫层或防水保护层施工完成→墙、柱、(暗梁)、桩承台、集水坑放线→画钢筋位置线→集水坑、桩承台钢筋绑扎→筏板板底钢筋(附加筋、放射筋)绑扎→放置垫块→(暗梁钢筋绑扎)→马凳筋安装→筏板板顶钢筋→柱、墙插筋→验收进行下一道工序) O9 U/ l' Q) c. a! T2 t5 p7 f

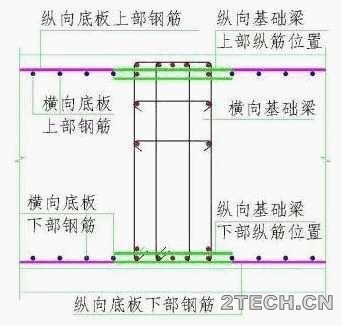

$ D, ?% c9 \1 s. d. a3 A: h( @注意:有暗梁时,梁钢筋与筏板钢筋位置关系,按图 9-2 所示施工。
) I& _# ?0 u( R* b$ C6 t0 r5 H6 f5 M, i, S6 N. g/ J
2 ]! t8 O: z# B: }/ L6 E' N7 m
% v; b0 h) E5 P% @0 g- N/ Q a

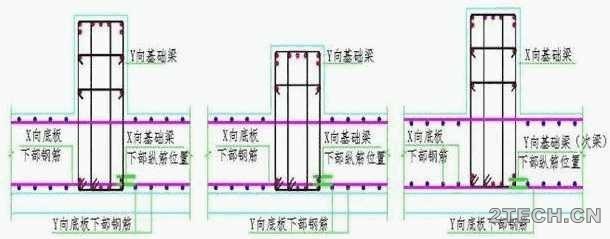

筏板基础设置暗梁钢筋布置关系图
8 c* p6 L2 N* Y1 ]4 j# e1 M+ t& [# |
4.2 梁板式筏板(高板位、中板位)基础
* }, f( }) Y' x( F. G9 S0 }
" |+ s- _8 Z7 Y" B( b! p1 D$ y4.2.1 梁板式筏板(高板位、中板位)基础钢筋模型图,如图 9-3、图 9-4所示。' a/ j$ ^4 s$ j# s; R( F
; Y' k) _% G. i* [5 {; j
0 A" j1 ~* B- r* l4 T5 u9 A+ z

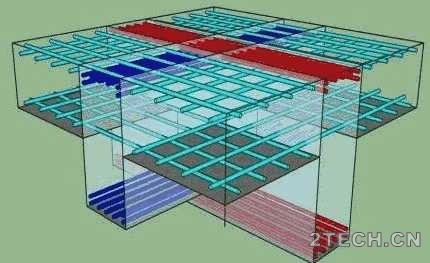

$ Z5 r& q8 w* C& g' Y梁板式筏板(高位板)基础钢筋布置模型图$ B8 w$ Y4 l5 C! l4 Z( N
+ x9 `- u" A" R1 O; D: d7 Y0 |
- b8 @$ q8 [) L$ ^- Y% P) U

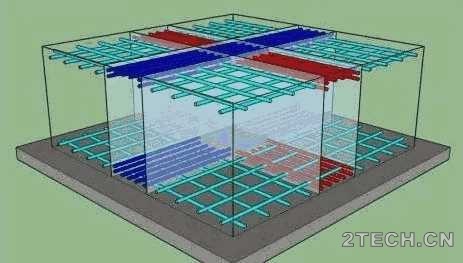

( F/ }3 z$ K/ c5 [9 u梁板式筏板(中位板)基础钢筋布置模型图- d- K3 ^3 B- A
& i' J9 W+ r( _8 E- y% f, b* r7 z
4.2.2 钢筋施工工艺流程
) G5 C# J6 v8 j% a$ a% z" Z9 P
" S/ s( \. h/ I, Y3 V1 D垫层或防水保护层施工完成→墙、柱、基础梁、桩承台、集水坑放线→画钢筋位置线→集水坑、桩承台、基础梁钢筋绑扎→筏板板底钢筋(附加筋、放射筋)绑扎→放置垫块→马凳筋安装→筏板板顶钢筋→柱、墙插筋→验收进行下一道工序
$ j1 v& y/ {4 F5 v3 E" W/ _! v3 }* Z8 x+ f6 l3 o! ~) q7 T- I

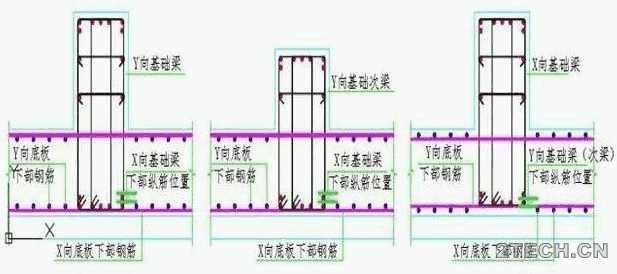

注意:施工高板位筏板时,梁钢筋与筏板上层钢筋以及梁与梁钢筋之间的位置关系,按图 9-5 所示绑扎。0 ?' V+ w. p/ w1 ^* \& T
3 D4 [" M8 ^3 f( b& Q
, P8 s. p" b) ?7 O- s$ d

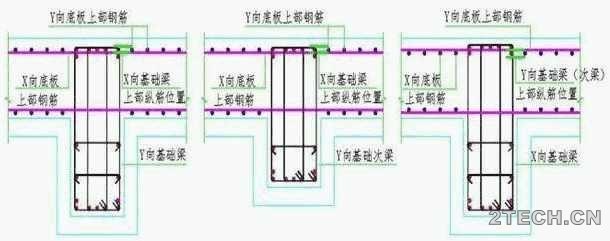

, v2 x8 d: R+ j) c0 i _顶平梁板式筏形基础钢筋布置关系图
& F% g6 b% M% n6 T! _
5 N8 L! r% W4 [* B) |; |# A4.3 梁板式筏板(底板位)基础
% B( N% r$ t9 Y7 b$ O
' V0 |+ k7 a. n; g/ {4.3.1 梁板式筏板(底板位)基础钢筋模型图,如图 9-6 所示。
7 z2 `7 S$ T( A& B1 z0 z, x+ o$ f
( Z6 M" A5 `7 W! \2 [) M2 Q! n
/ O1 \' p0 U1 X: u# w梁板式垡板(底板位)基础钢筋布置模型图$ n! L, K+ G0 a
+ E$ ^9 z% Z) F9 }$ [
4.3.2 钢筋施工工艺流程
) y+ h5 C0 i+ o) w) n! ^( u) S/ e& x
垫层或防水保护层施工完成→墙、柱、基础梁、桩承台、集水坑放线→画钢筋位置线→集水坑、桩承台钢筋绑扎→筏板板底钢筋(附加筋、放射筋)绑扎→放置垫块→基础梁钢筋绑扎→马凳筋安装→筏板板顶钢筋绑扎→柱、墙插筋→验收进行下一道工序。
{0 T6 W- _0 S3 E4 X

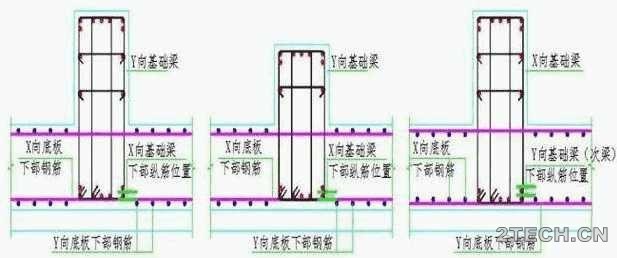

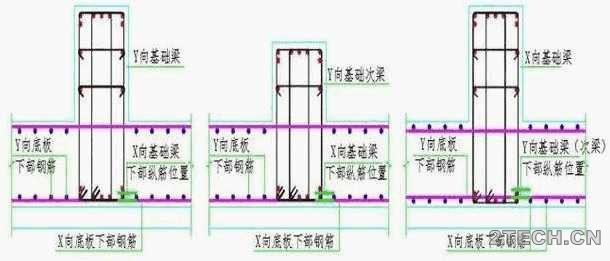

0 A+ F8 m% n( r/ ~9 L注意:施工高板位筏板时,梁钢筋与筏板下层钢筋以及梁与梁钢筋之间的位置关系。按图 9-7、图 9-8、图 9-9、图 9-10 所示绑扎。* G. H+ x* @/ n2 V; S
* p% ?; `9 o0 E: p5 t+ J" B- Y
$ ^3 E% x- B! }/ ?# k2 g
0 y. B' G1 ~+ J7 }) m, l
(方案一)底平梁板式垡形基础钢筋布置关系图) I! L- y8 w( {+ ~5 y+ g
) C% d7 k& f) o
0 f. Y( F7 f- x( }4 A
T/ a) r j& d& s# S; j* S8 S4 Z- f
(方案二)底平梁板式垡形基础钢筋布置关系图3 N: |: \; B' o/ [" I
* D" V1 a1 c6 N1 U
! {: B' U6 D, T$ Y; C* i y6 |1 z* N
(方案三)底平梁板式垡形基础钢筋布置关系图' L$ z# D, D5 P" w
4 y( W& ]+ \ G/ D& C+ R% w
$ v5 j: x2 ?3 W# k: i' r6 T
d) Z, K; q1 l |
(方案四)底平梁板式垡形基础钢筋布置关系图7 d; t$ ?1 \' p& U
- n+ l8 f, v9 _# U' K. ]
4.4 电梯坑、集水坑钢筋
7 f6 ?) c4 `/ R1 d9 a# [( z9 K! z+ x `: E( ?4 `, a
4.4.1 电梯坑、集水坑钢筋钢筋模型图,如图 9-11 所示。5 g: a$ e- y7 F7 i5 g
) s3 R. X9 d. n% l" Z: S
/ H7 P5 ~3 i* u2 d% b/ L0 ^- r
$ m( I7 u% u4 y/ c% s' A. p7 K

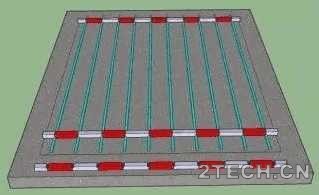

电梯坑、集水坑钢筋布置模型图
1 c- m4 W6 l; |1 `! d1 M) Q' H) x: Q" E
4.4.2 钢筋施工工艺流程6 h+ c: g# Z, C' N
/ S1 [1 ?* l( u7 }/ ^" g2 I垫层或防水保护层施工完成→集水坑放线→画钢筋位置线→集水坑(双向)钢筋绑扎→筏板板底钢筋(附加筋、放射筋)绑扎→放置垫块→马凳筋安装→筏板板顶钢筋绑扎→验收进行下一道工,如图 9-12 所示。
$ L+ i2 x' w( b4 G% f
, b+ M" S. V$ Y: b4 b7 J
. T8 M$ p& H) ^+ @4 q- z
( O5 p9 K: S0 b集水坑、筏板钢筋布置关系图" P( w" P3 ]8 g, u. B
6 k% q+ N, V; a) n5、操作要点
/ ^4 ]' j* x* ^ l$ @% h+ Y m2 e2 L3 Q. i h8 x f7 ~! c" h9 V
5.1 钢筋放线。筏板钢筋开始绑扎之前,基础轴线弹线完成,基础放线工作必须验收完毕,筏板钢筋位置线已弹好,特别在柱插筋位置、墙边线、基础梁、集水坑等位置线,应用红色油漆在墨线边及交角位置画出不小于 50mm宽,150mm 长标记,对于超厚筏板,在上层钢筋绑完后,应由放线组用油漆二次确认插筋位置线,如图 9-13 所示放线标记样式。4 R5 U/ i) k; W
1 o: F' l9 J+ I' d
0 \; y& p1 Q- g2 V6 b% ^8 v0 L- F, g O# c- g1 H
放线标记样式图
6 g5 C1 g U. i4 Y% i- J3 A/ f9 w L! j- b2 W; l, C6 q5 X
5.2 钢筋绑扎。按照弹好的钢筋位置线,先铺下层钢筋网,后铺上层钢筋网。钢筋先后位置关系,按图纸设计要求。底层钢筋第一根起步位置为模板边或基础返梁边出 50mm 起步接头在同一截面相互错开 50%,同一根钢筋尽量减少接头。在铺设底板下部钢筋前先铺设集水坑、设备基坑的钢筋下层钢筋。如图9-14所示钢筋绑扎辅助定位措施。& V! m# x, W/ m5 _3 D. c
9 ]( P1 X1 X( {4 {1 B0 R
5.3 基础梁绑扎。绑扎基础梁钢筋时利用基础梁支架和梁马凳摆放基础梁上铁,再套箍筋,后穿基础梁下铁、腰筋的顺序进行绑扎。绑扎基础梁钢筋之前,筏板垫块应先安放到位。
% i, T$ d' d: S
: d5 O& c g. o. J5.4 马凳筋安装。马凳筋下支脚立于底筋之上(对应位置下面应有垫块),上支撑应考虑上层筏板钢筋方向,与设计沟通后,可利用辅助支撑钢筋代替上部筏板钢筋。马凳筋布置间距不大于1米,均匀布置,如图 9-15所示。/ {2 w' Z$ o M. W z8 b: A
) }+ ~( @& ^% R9 u7 M( ]: B. h0 n
* b' }1 V; v! ?
/ p3 t# s& w% W# i& w钢筋板扎辅助定位图1 p: R7 n% K3 V0 P! y
4 N$ I: C" ]1 g' r) q" P
/ n; i: p* B8 ~6 h5 i* r1 L
6 E( i8 l7 C ~& A& P; c; J' K马凳筋布置示意图
+ g% a) P1 T" B0 i# c5 i6 l

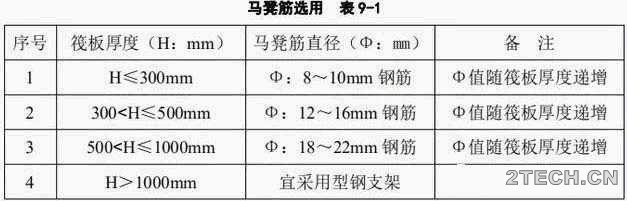

) H1 k) `' a) K0 C5.5 马凳筋选用。根据不同基础筏板厚度,马凳筋应采用不同直径的钢筋来进行加工制作,具体选用按表 9-1 所示。2 H" `- y2 A+ q9 b8 N% W
( b6 ] f/ Z$ h
- m- e3 q" _. h# @, ~; |" ~
' ~+ A4 A' m5 L9 L( v! E3 O. M, f) S. S. c$ t5 N
注释 1:马凳筋高度计算、形式选择及下料原则,如下所示
4 s0 c9 G' ?$ ?$ b
' q q6 I0 M! a①马凳筋高度 = 筏板厚度 - 上下钢筋保护层厚度 - 上下钢筋直径。
5 z- A+ M' B# Y% M1 m) l( x, c8 V' J( v( f
②马凳筋形式有多种样式,各工程可结合自身情况,灵活选择。
. h: {+ m+ n: M$ J3 ?) {0 U' `' Q% l W* s2 O2 s, a3 ^' _
③马凳筋原则上尽量利用废料、料头钢筋进行制作,以节约材料。5 @0 D x) k" ~: Z( b2 v
( i7 ?$ \7 Y/ E) R6 z+ `注释 2:对于超厚型筏板,宜选用型钢支撑架,还要经过验算,要有专项施工方案,并进行审批审核通过后实施。型钢支架如图 9-16、图 9-17 所示。8 ?- [. C, m' Z! Z
% K& t6 H! X* `8 {* ^* o9 x; q# J! Z W
( D6 l, O. a* p/ T

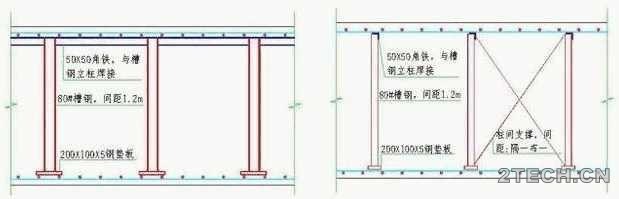

2 n) |$ |$ Y% B超厚筏板型钢马凳筋支架模型图" I8 v$ M" s& p: Y8 w% V7 y( k
) j2 j; M$ V, Z* }2 l$ h; z
# }/ s; c" i5 ~4 v2 w8 i9 r1 P& y
/ L! N; l* T8 k; I. g, X超厚筏板型钢马凳筋支架示意图, B5 u9 y$ S8 E! S u
/ S% R# I3 I0 x0 I0 B& p
5.6 墙柱插筋、钢筋连接接头位置以及其他细部构造要求,参照 16G101-3图集执行。4 l# e, l' I% W6 q
+ v$ V6 ~. ^3 O& c, o6 M! ^0 w6、注意事项
8 p( Z& b. G: E( A
! n! c/ i& m. l; l6 X9 \% K6.1 钢筋加工制作允许偏差应符合《混凝土结构工程质量验收规范》(GB50204-2015)的规定要求。- l& O& t/ p3 f8 |
9 ^9 y& K5 X3 c S9 `& k
6.2 钢筋规格、形状、尺寸、数量、间距、锚固长度、接头位置、保护层厚度等,必须符合设计要求及规范规定。2 j4 X" S* _! m5 I0 ]
6 i D; N$ Z4 f7 n) y9 q# c
6.3 搬运钢筋时要注意附近有无障碍物和其他临时电器设备,防止钢筋在搬运转弯时碰撞到电线发生触电事故。
4 h K- C2 w- J) s6 G* M4 H/ r0 `( Q! J1 [5 g4 |
6.4 钢筋绑扎完后,应采取保护措施,防止钢筋的变形、位移。
